Динамика

Согласно графику строительства, разработанному "KMD DEVELOPMENT", проживание в поселке возможно уже сегодня, готовы все основные жизненно необходимые коммуникации: отличные дороги, электроснабжение, водоснабжение, канализация. После 2013 года - c газоснабжением.

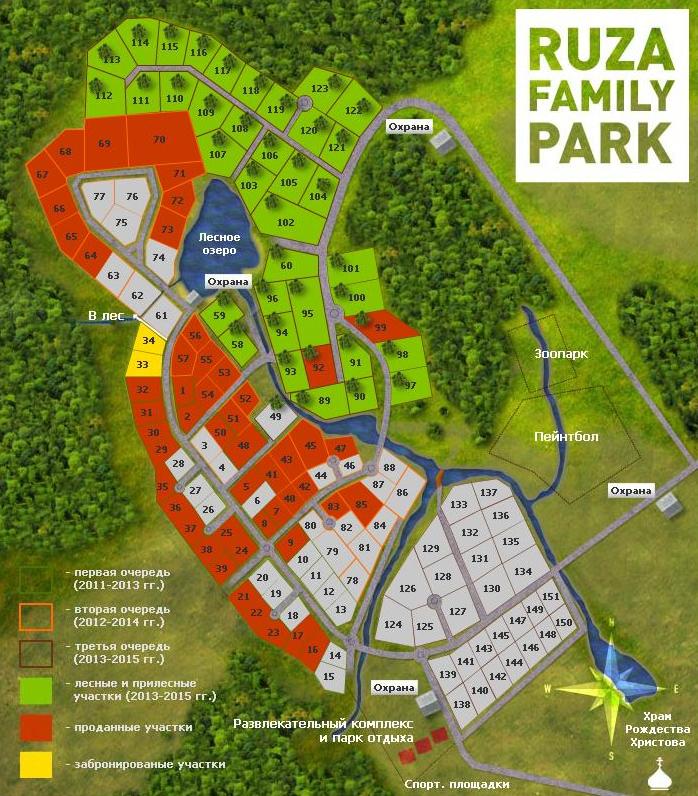

Продано участков.
Выполнено: 100%. Срок: 04.2011

Продано участков

Строится домов.
Выполнено: 100%. Срок: 05.2011

Строится домов

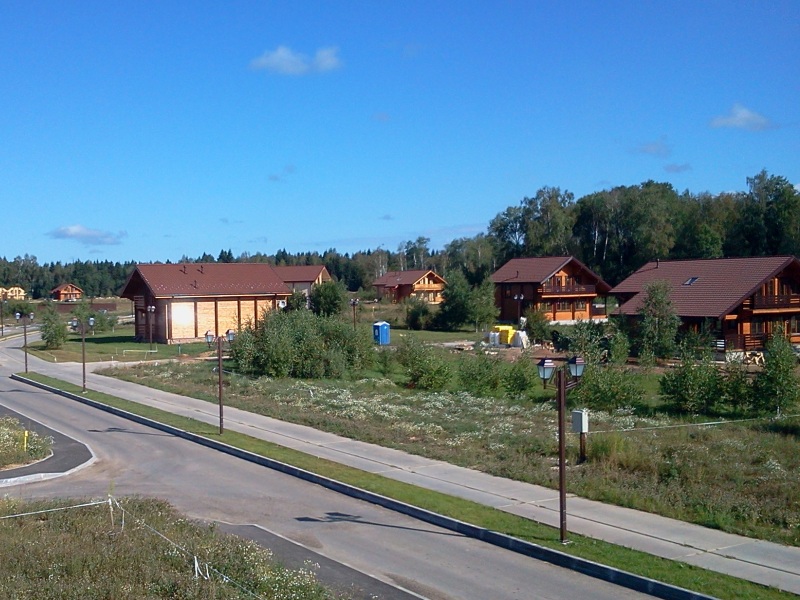

Построено домов.
Выполнено: 100%. Срок: 07.2012

Построено домов

Жилых домов.
Выполнено: 100%. Срок: 06.2012

Жилых домов

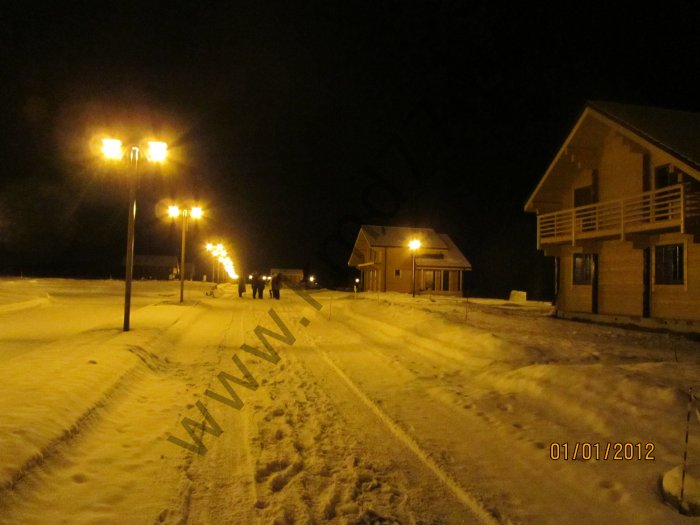

Освещение поселка.
Выполнено: 100%. Срок: 07.2012

Освещение поселка

Озеленение.
Выполнено: 100%. Срок: 07.2012

Озеленение

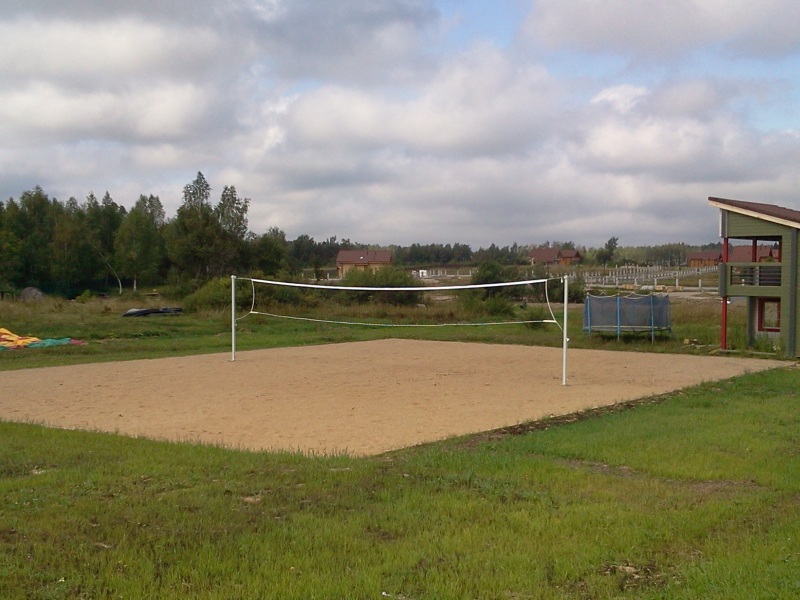

Спортивная площадка.
Выполнено: 100%. Срок: 07.2012

Спортивная площадка

Детский центр.
Выполнено: 60%. Срок: 08.2012

Детский центр

Электроснабжение.
Выполнено: 30%. Срок: 05.2011

Электроснабжение

Газоснабжение.
Выполнено: 100%. Срок: 04.2011

Газоснабжение

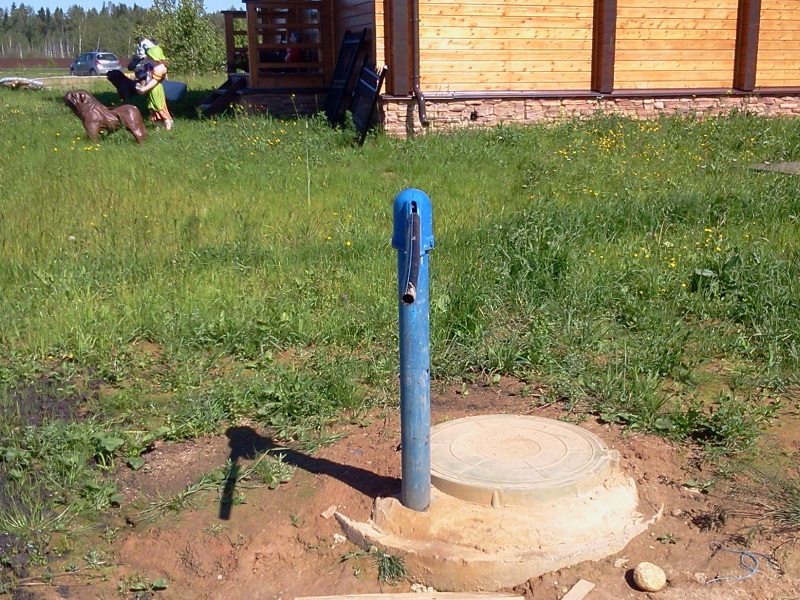

Водоснабжение.
Выполнено: 100%. Срок: 05.2011

Водоснабжение

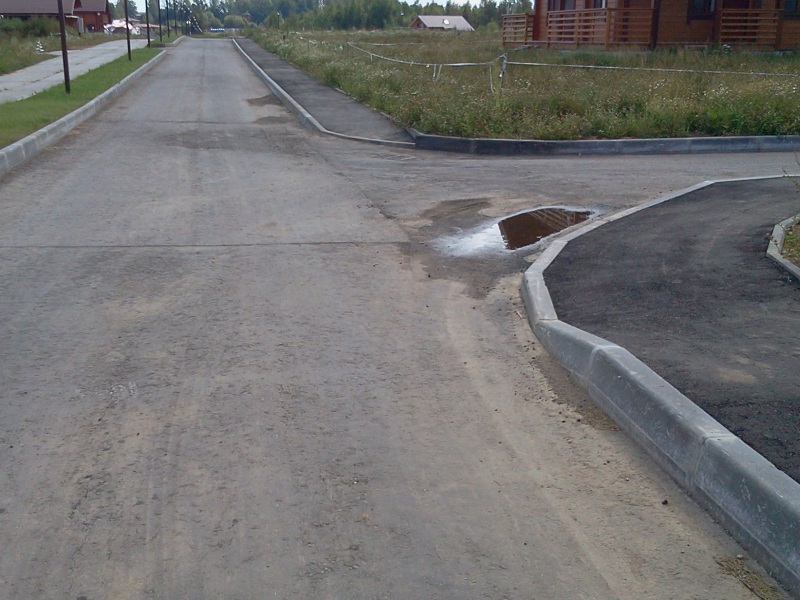

Дороги.
Выполнено: 100%. Срок: 07.2012

Дороги

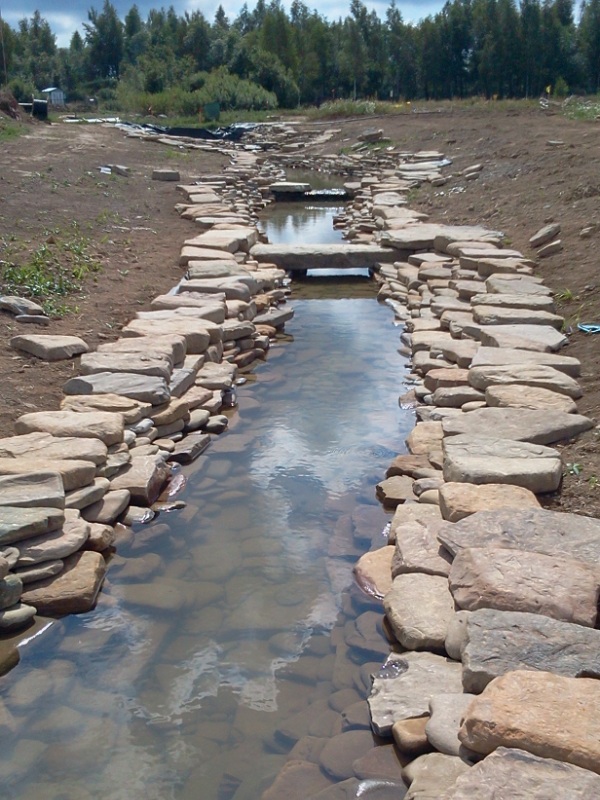

Водоем.
Выполнено: 100%. Срок: 06.2012

Водоем

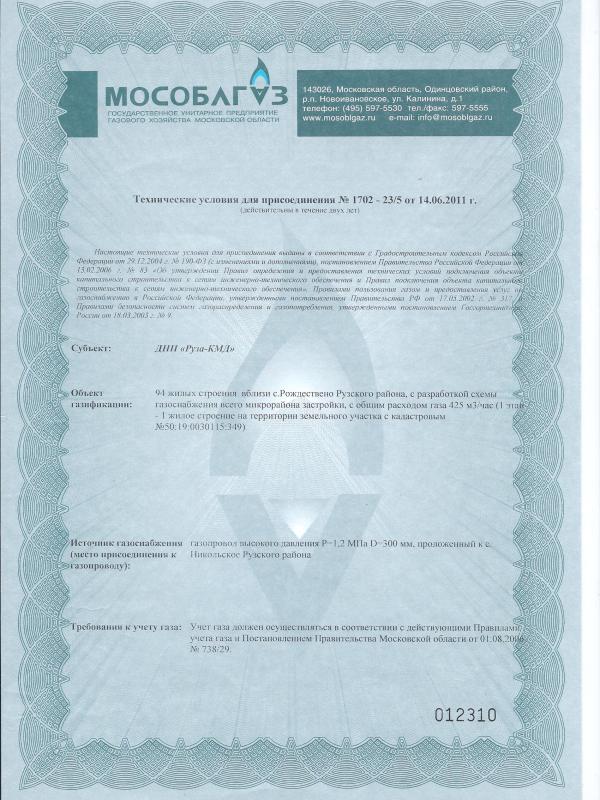

Документация.
Выполнено: 100%. Срок: 07.2012

Документация

Ограждение периметра.
Выполнено: 15%. Срок: 07.2012

Ограждение периметра

Магазин.
Выполнено: 5%. Срок: 07.2012

Магазин
